三天一座塔? 机械化“拼装”刷新电网建设速度

九号娱乐平台

  • 首页
  • 九号娱乐平台介绍
  • 产品展示
  • 新闻动态
  • 九号娱乐平台
    你的位置:九号娱乐平台 > 新闻动态 > 三天一座塔? 机械化“拼装”刷新电网建设速度
    三天一座塔? 机械化“拼装”刷新电网建设速度
    发布日期:2025-05-22 14:39    点击次数:96

    潮新闻客户端记者黄伟芬通讯员傅云潇王少华

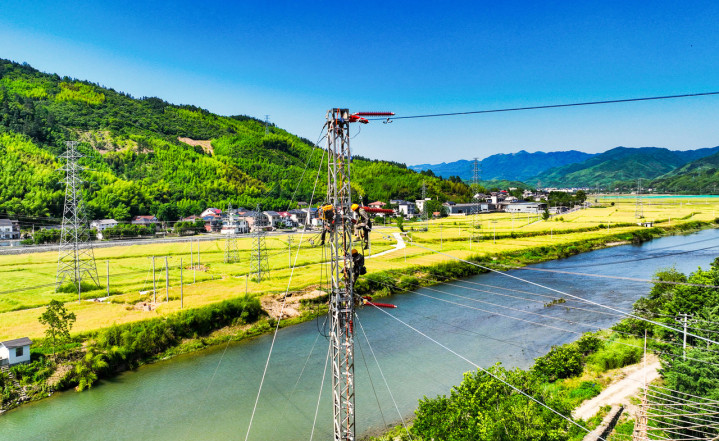

    5月12日,在杭州市临安区35千伏老潜川线改造现场,国网杭州市临安区供电公司首次创新应用抢修塔技术,构建临时供电通道。

    这一技术的应用有效解决了山区线路改造期间转供能力不足的问题,更以“快速、灵活、可靠”的显著优势,为2025年潜川光伏接入及甘浙特高压施工期间的电网安全运行提供了全新解决方案。

    临安区潜川镇、太阳镇地处山区,电网结构相对薄弱。35千伏潜川线和方太线作为潜川变、太阳变的进线电源,是当地供电的“生命线”。

    然而,今年将面临多重挑战:潜川光伏项目接入需新立杆塔,甘浙特高压交跨施工,这些工程将分别造成潜川变、太阳变全停15天。

    如果按常规方案施工,山区电网将陷入电源点单一、供电可靠性下降的困境,可能会对当地居民和企业的正常用电产生影响。尤其在复杂地形中,电网建设需要动用大型机械开山辟路,仅施工准备就需要数日时间,常常面临“上山难、立塔难、耗时长”的困境。

    此次应用的抢修塔技术,通过“积木式”模块化设计,实现了全地形快速组装。

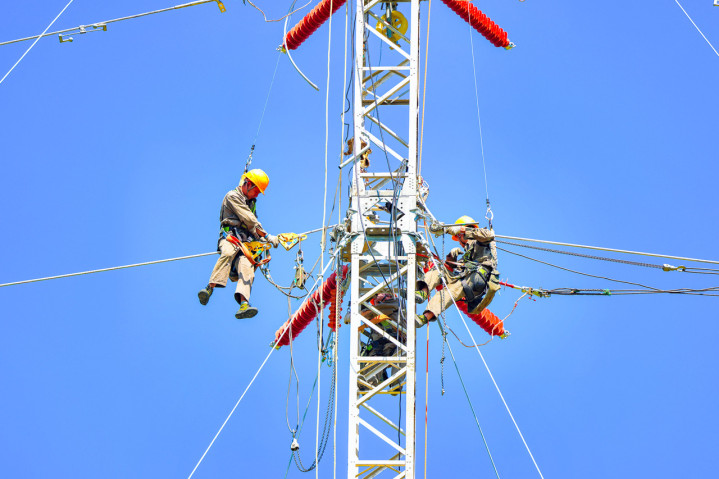

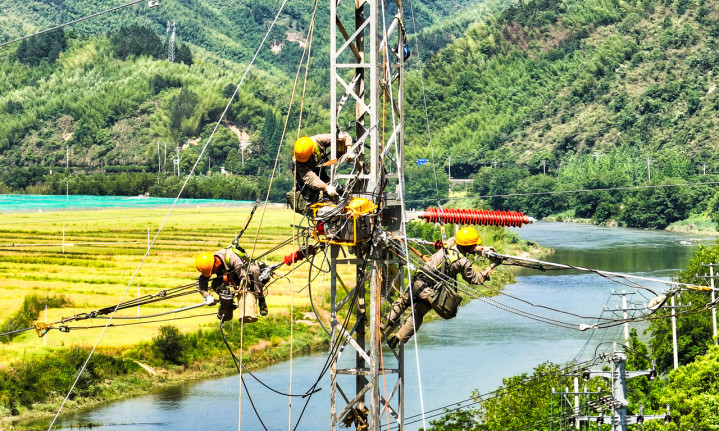

    抢修塔由高强度铝材构成,通过标准化连接件,在吊机的帮助下,8名作业人员仅用2小时即可完成27米塔体搭建,相较传统铁塔施工效率提升5倍以上。这种“化整为零”的智慧,让铁塔建设更高效。

    “35千伏老潜川线杆塔大修工程中,我们一共要新立3基抢修塔。以往这类工程往往需要安排长时间的停电计划,现在通过抢修塔临时转供,既保证了施工进度,又最大限度减少了对用户的影响,整体施工时间只需要传统立塔时间的五分之一。”现场施工负责人章声介绍。特别是在即将到来的潜川光伏接入和特高压线路施工期间,这套临时供电系统将发挥关键作用,确保电网安全稳定运行。

    此次工程中,国网杭州市临安区供电公司还创新采用了模块化施工工艺,抢修塔主要构件均实现工厂化预制,现场仅需简单组装即可投入使用,大幅提升了施工效率。

    抢修塔技术的成功应用为临安山区电网建设和应急保电提供了新思路,未来,该公司将在更多场景中推广这一创新做法,持续提升电网供电可靠性和应急处置能力。
